該項目建筑是一棟超高層建筑,經檢測鑒定9m高跨層柱柱中施工縫位置存在不同程度的蜂窩、麻面、孔洞、夾層等質量缺陷,對構件的承載功能或使用功能有一定影響。現需要對部分軸線的柱局部區域采用置換缺陷層的方式進行加固處理。我司派遣專業施工團隊,運用我司的專利技術,精心組織施工并順利完成該佛山加固改造項目。
根據本項目中的柱構件存在的缺陷,采用全截面置換缺陷層,并進行補強加固處理是最為妥當的辦法。需置換的柱軸向荷載達1500余噸以上。
專利技術
本項目具體做法采用了我司專利技術《一種鋼托盤支撐傳力系統》(專利號ZL201310044998.0)
一種鋼托盤支撐傳力系統
安全技術交底
施工運輸是難點
由于本項目的缺陷柱位于20到30層,用于制作托盤體系的鋼梁質量較大,材料運輸較困難。我司利用電梯井道內安裝卷揚機,吊裝轉運。
鋼材運輸
全程動態監測是重點
置換施工前中后期全程動態監控,保證施工過程中安全性。為了確保上部結構的正常安全使用,監控網絡必須根據每個施工步驟可能對結構造成的影響進行布置。采用信息化施工技術,以信息指導施工,置換過程中對每個環節的監測數據進行采集、分析,發現問題及時提出,并對有關施工技術工藝修正。

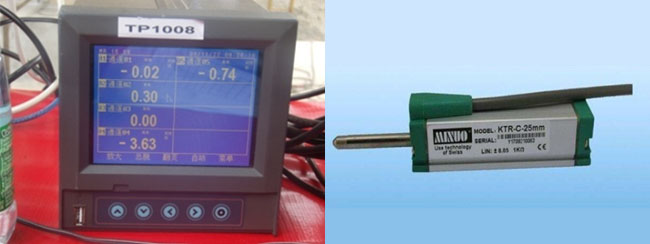

位移監測設備

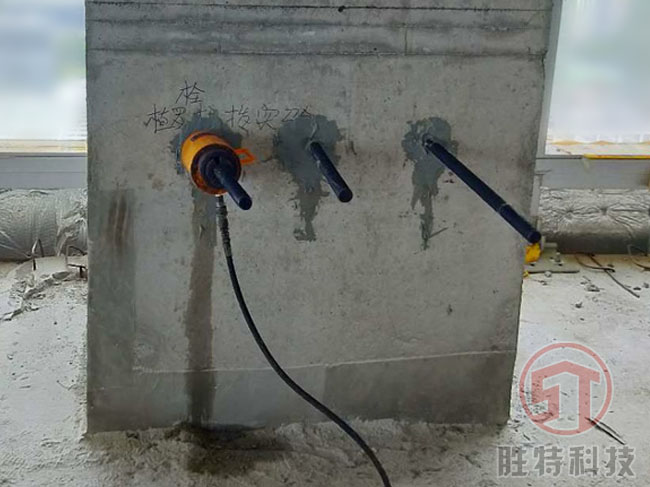

錨栓錨固質量是重點
錨栓錨固質量是本次施工質量安全的重要保證,錨栓采用8.8級高強螺栓,抗剪必須滿足設計驗算要求,錨栓種植施工必須按照規范要求進行,制安完成后需檢驗錨栓的抗拉拔能力,合格后方可進行下一步施工。

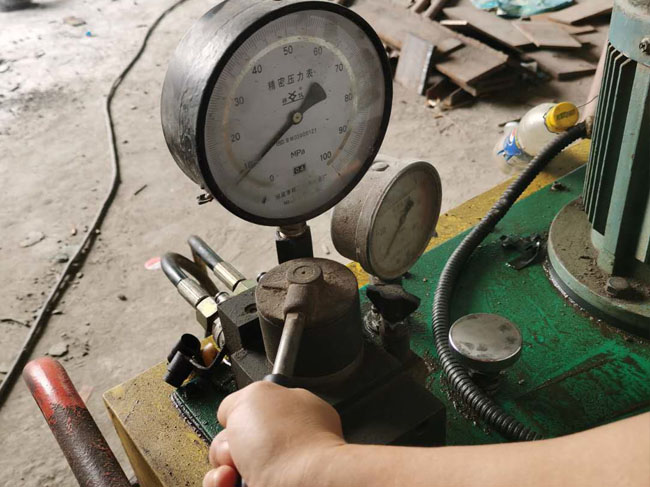

高強螺栓抗拔實驗

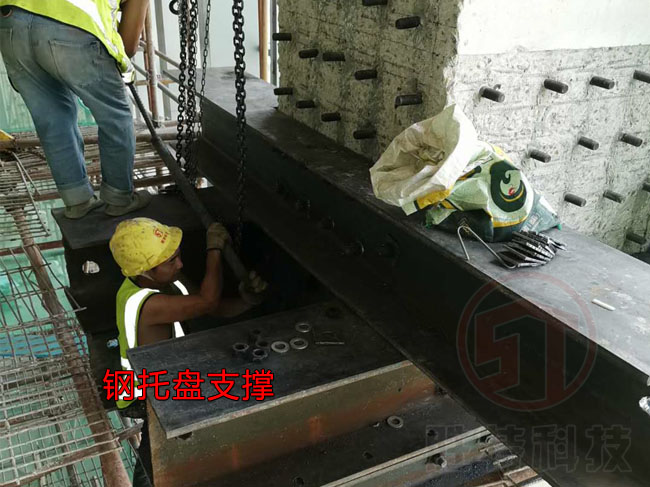

鋼托盤_01

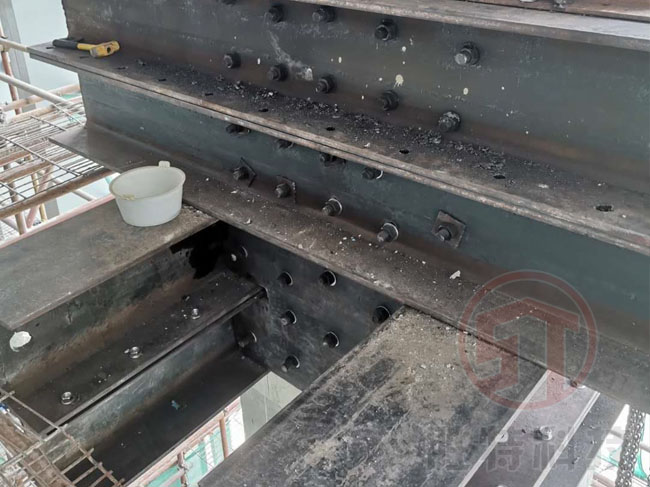

鋼托盤_02

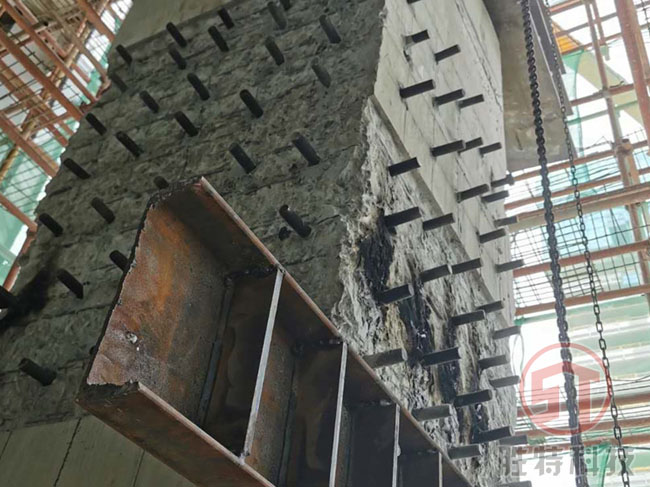

鋼托盤_03
置換前預頂升是重點
為保證施工安全可靠,置換前需進行預頂升,檢驗鋼托盤可靠性及完成托盤體系變形,并完成傳力轉換,將置換柱所承擔的上部荷載通過托盤體系傳遞至下部結構。

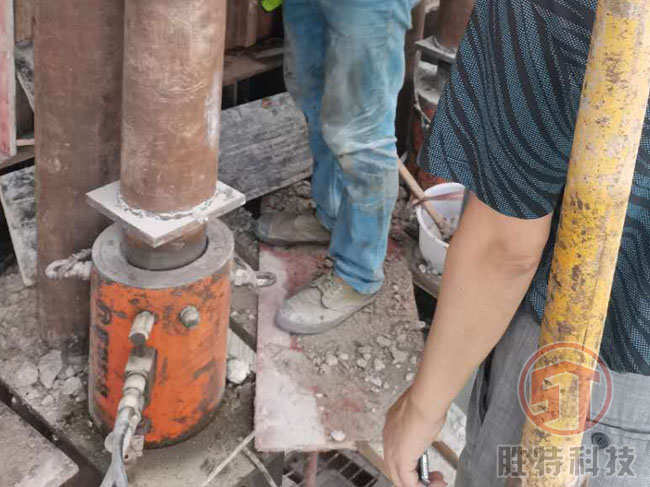

千斤頂安裝
頂升操作
分批次置換是重點
為保證施工安全性,每柱置換分四批次,當第一批置換部分混凝土強度大于20Mpa后進行第二批次置換。
安全文明施工,特別防火安全是重點
本置換工程必須做好安全文明施工。室內施工,環境密閉,應做好防火安全管理,動火作業必須嚴格執行動火審批制度,做好動火防護措施。高空作業必須佩帶安全繩。

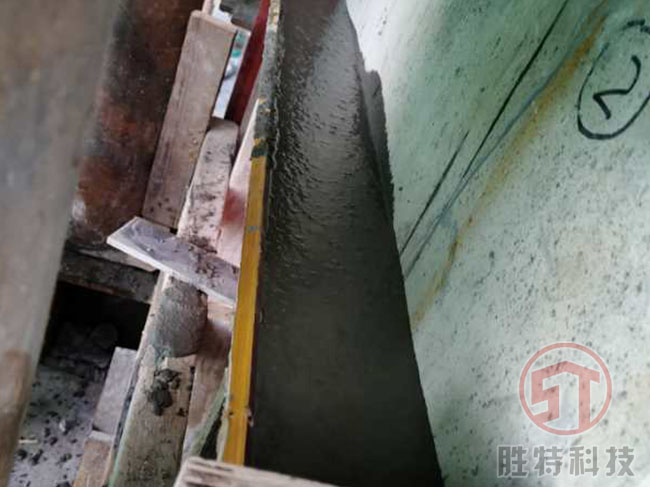

澆注高強灌漿料
置換材料采用高強灌漿料,施工前先對材料做抗壓強度檢測,滿足要求方可投入本工程使用;每批次施工時同步做好試塊,強度達到設計強度再進行下一批次置換施工。
待最后一批高強灌漿料強度達到設計強度后方可拆除鋼托盤體系。

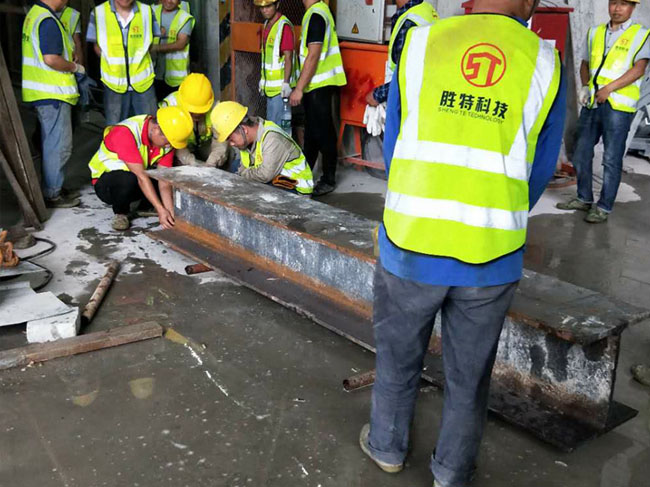

頂升施工團隊
該項目所獲獎項
廣東省土木建筑學會科學技術獎-高層建筑千噸以上荷載單個豎向構件置換技術創新工藝及工程實踐應用
