項目概況
某超高層項目,為一棟在建的超高層綜合樓,地上共42層、地下四層,框架-核心筒結構,建筑高度198米,總建筑面積約160000m2,其中地下室建筑面積約60000m2。

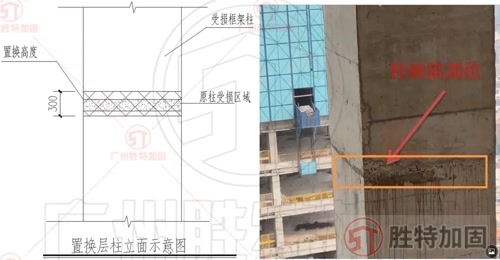

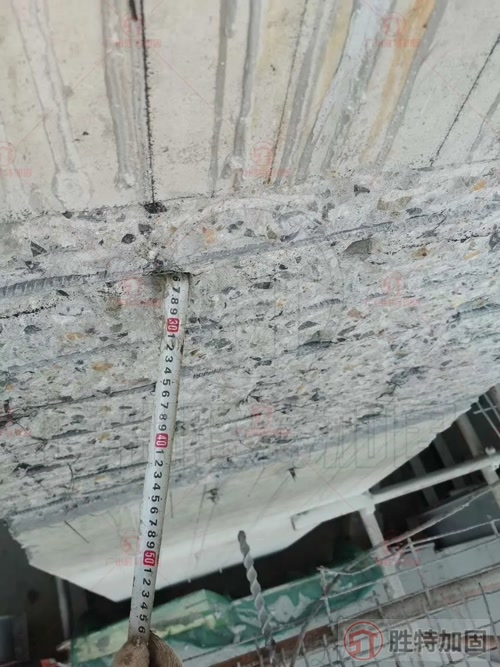

經檢測鑒定9m高跨層柱5根柱中施工縫位置存在不同程度的混凝土質量缺陷,對構件的承載功能或使用功能有一定影響。
現需要對23層兩根柱,33層、 37層、39層各一根柱,總共5根柱局部區域采用置換缺陷層加固處理。
設計概念理解:通過鋼托盤體系主副支撐,完成傳力轉換。第一次預頂(完成鋼托盤體系變形、檢驗托盤及連接節點可靠性)第二次頂升(鋼契間緊,形成應力支撐),來保證置換安全可靠。

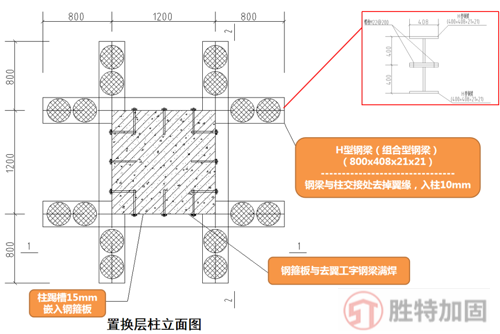

單柱最大軸向荷載約1300t,采用最大型鋼為800高。

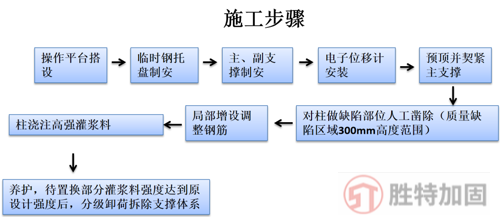

加固改造方法

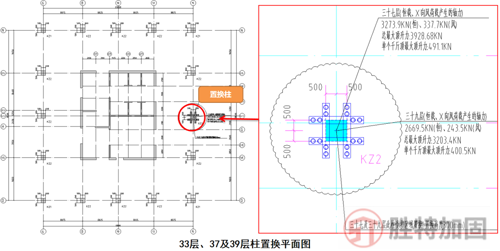

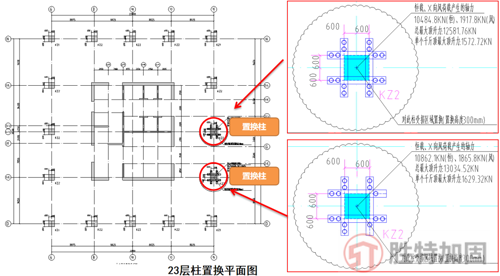

對柱中存在夾渣軟弱層的23層15×1/E、15×4/J 軸躍層柱及柱中存在深層孔洞的33層、37層及39層 15×4/J 軸躍層柱,對柱中施工縫附近局部區域采用全截面置換缺陷層進行補強加固處理。
分批次施工(五根柱子)
01
第一批 局部置換23層 15×4/J 軸柱
02
第二批 局部置換33層、37層 15×4/J 軸柱
03
第三批 局部置換23層15×1/E、39層15×4/J 軸兩根柱
重點難點
1、施工運輸是難點

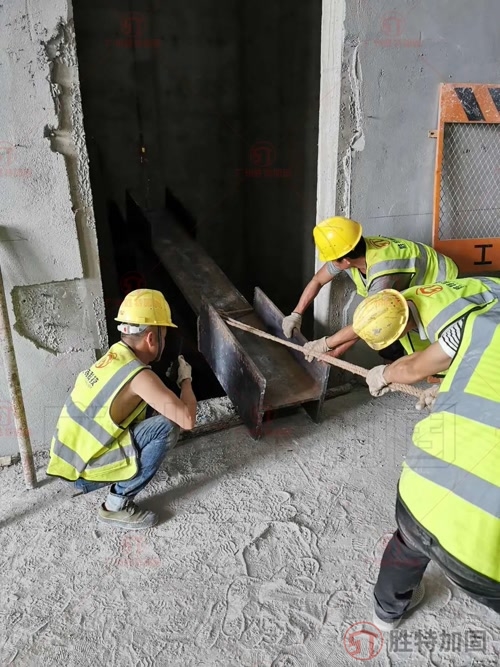

由于本項目置換位于23、33、37、39層,用于制作托盤體系的鋼梁質量較大,材料運輸較困難。我司擬利用電梯井道內安裝卷揚機,吊裝轉運。
2、全程動態監測是重點

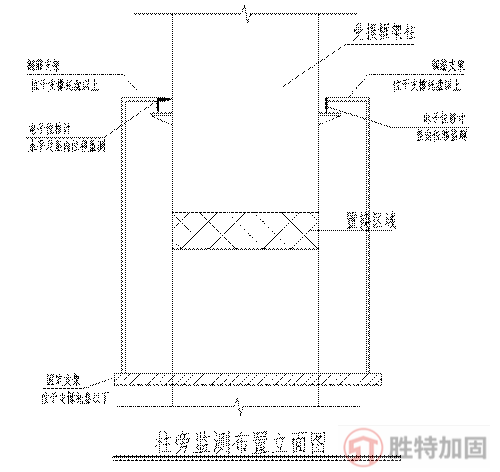

置換施工前中后期全程動態監控,保證施工過程中安全性。為了確保上部結構的正常安全使用,監控網絡必須根據每個施工步驟可能對結構造成的影響進行布置。采用信息化施工技術,以信息指導施工,置換過程中對每個環節的監測數據進行采集、分析,發現問題及時提出,并對有關施工技術工藝修正。
3、錨栓錨固質量是重點
錨栓錨固質量是本次施工質量安全的重要保證,錨栓采用8.8級高強螺栓,抗剪必須滿足設計驗算要求,錨栓種植施工必須按照規范要求進行,制安完成后需檢驗錨栓的抗拉拔能力,合格后方可進行下一步施工。

4、置換前預頂升是重點

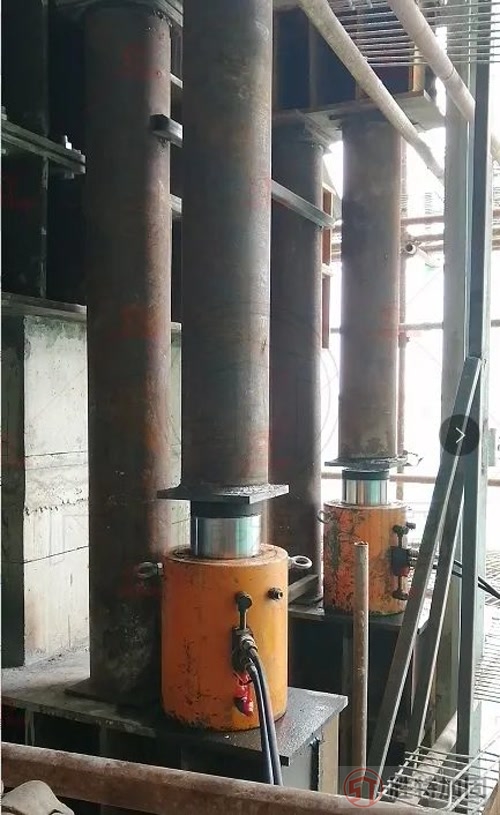

為保證施工安全可靠,置換前需進行預頂升,檢驗鋼托盤可靠性及完成托盤體系變形,并完成傳力轉換,將置換柱所承擔的上部荷載通過托盤體系傳遞至下部結構。
5、分批次置換是重點
為保證施工安全性,每柱置換分批次,當第一批置換部分混凝土強度大于20Mpa后進行第二批次置換。
6、安全文明施工,特別防火安全是重點
本置換工程必須做好安全文明施工。根據現場環境應做好防火安全管理,動火作業必須嚴格執行動火審批制度,做好動火防護措施。高空作業必須佩帶安全繩。
專利技術

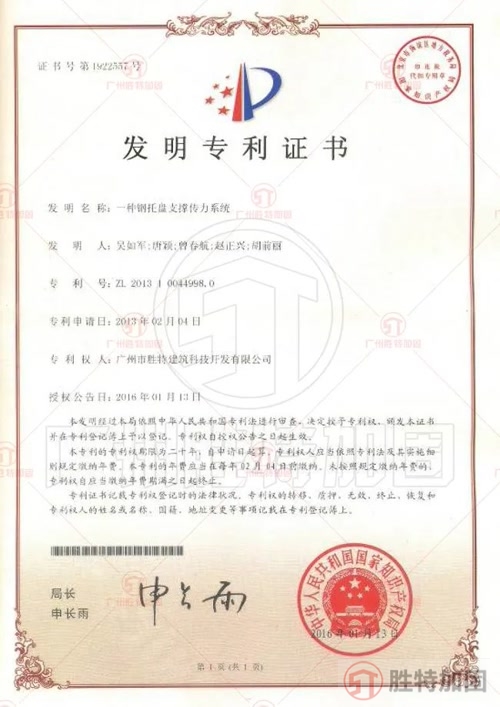

結構置換具體做法采用我司專利技術《一種鋼托盤支撐傳力系統》(專利號ZL201310044998.0)
施工現場

操作平臺搭設
鋼托盤制安

錨栓放線

混凝土鑿剪力槽

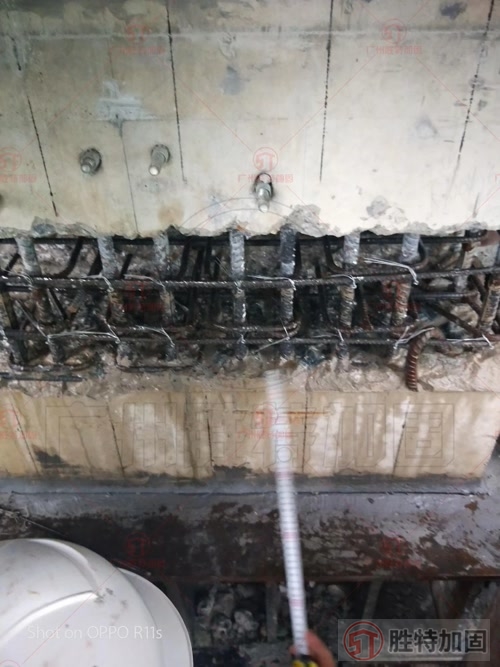

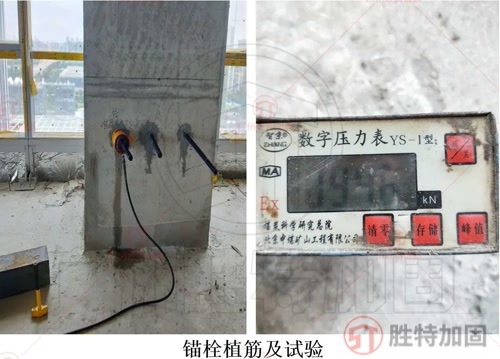

錨栓植筋

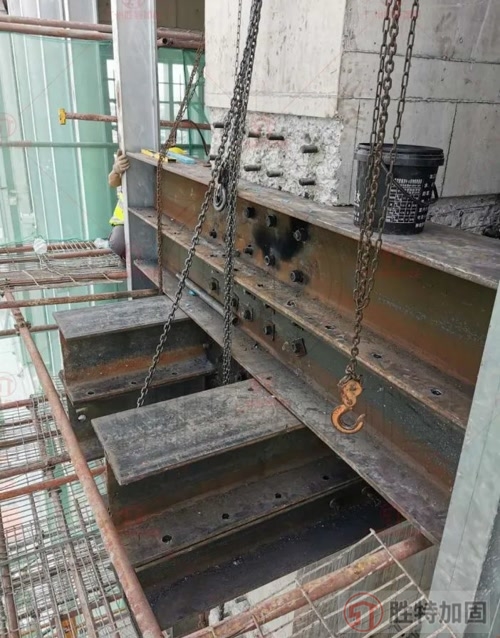

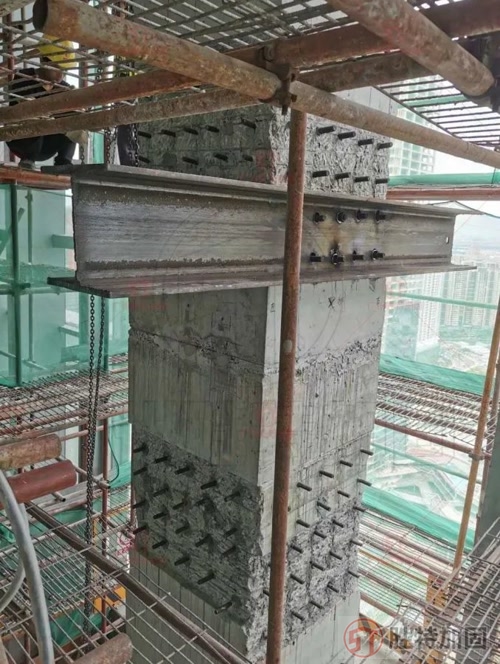

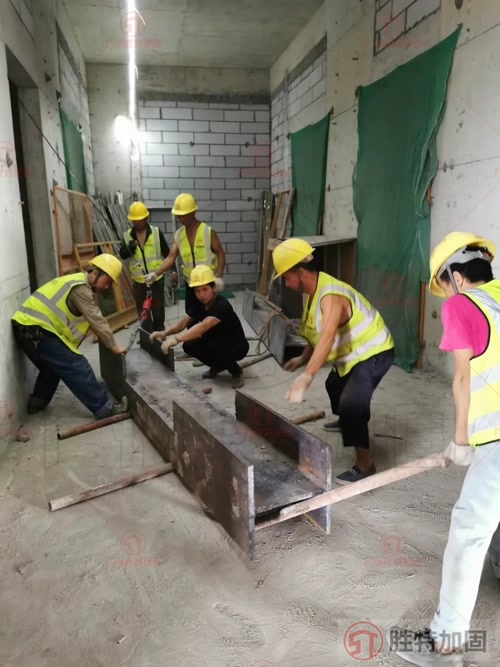

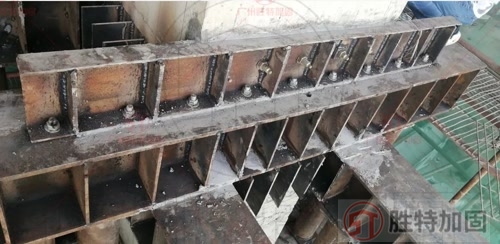

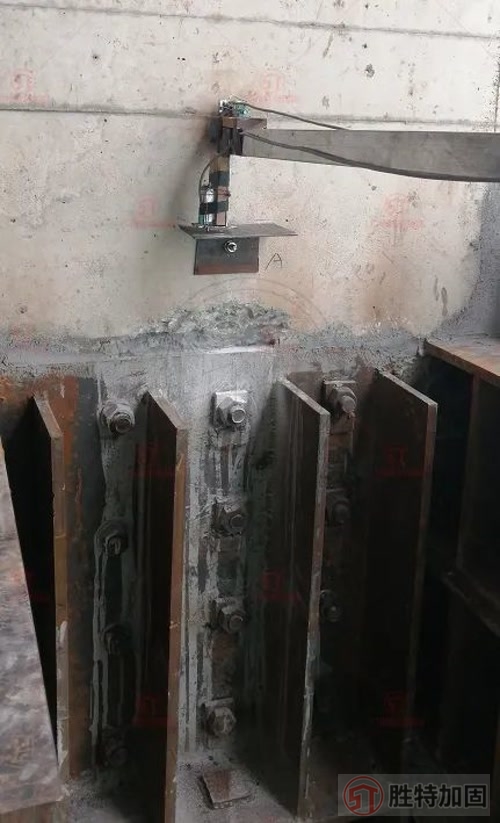

托換型鋼梁吊裝及錨固

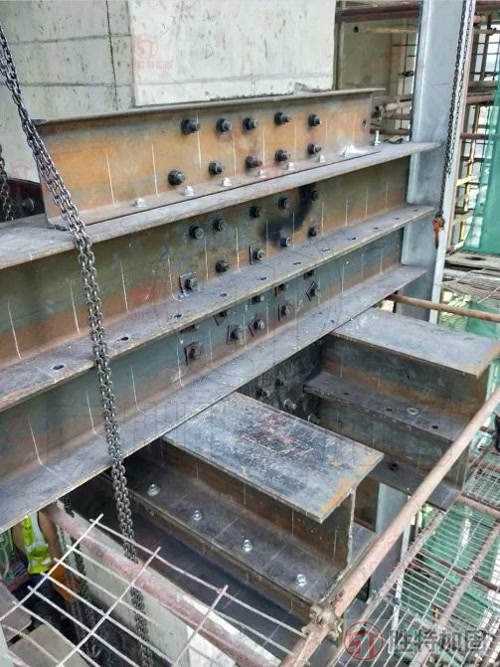

鋼托盤安裝完畢
主副支撐托換裝置

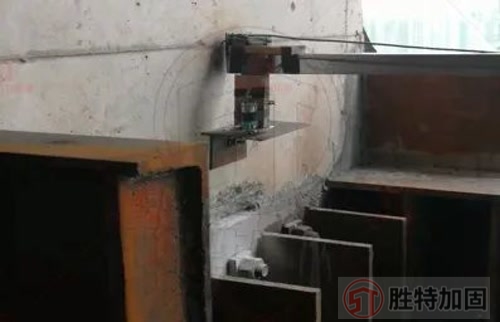

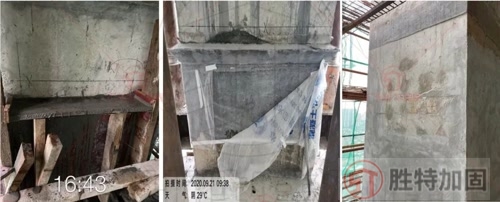

電子位移計檢測

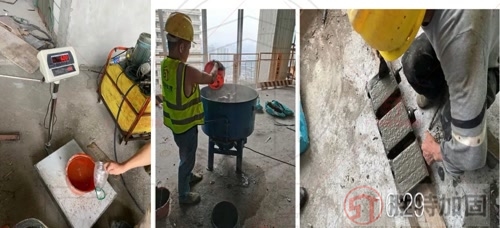

高強灌漿料根據配比攪拌及現場做試塊
高強灌漿料澆筑及養護
